Travaux de façade pour les façades (entre autre)

Septembre 2024 début des travaux

Disclamer: le contenu de cette page ne fait que reporter de façon factuelle la réalité telle qu'elle est constatée et vécue par les résidents

Comme prévu et communiqué depuis le début de l'été, les travaux sur les façades commencent... et vont durer environ un an et demi.

Informations pratiques:

Les travaux sont effectués par Bouygues qui a mis en place un site internet dédié au chantier:

https://sites.google.com/view/rsidence-10-docteur-roux/accueil

ainsi qu'un email dédié aux locataires pour le chantier: locatairedrroux@gmail.com

Un correspondant Bouygues est aussi identifié pour répondre aux questions : David REBELO 06 64 05 62 53

Rappel des zones et phases (source https://sites.google.com/view/rsidence-10-docteur-roux/le-calendrier-des-travaux)

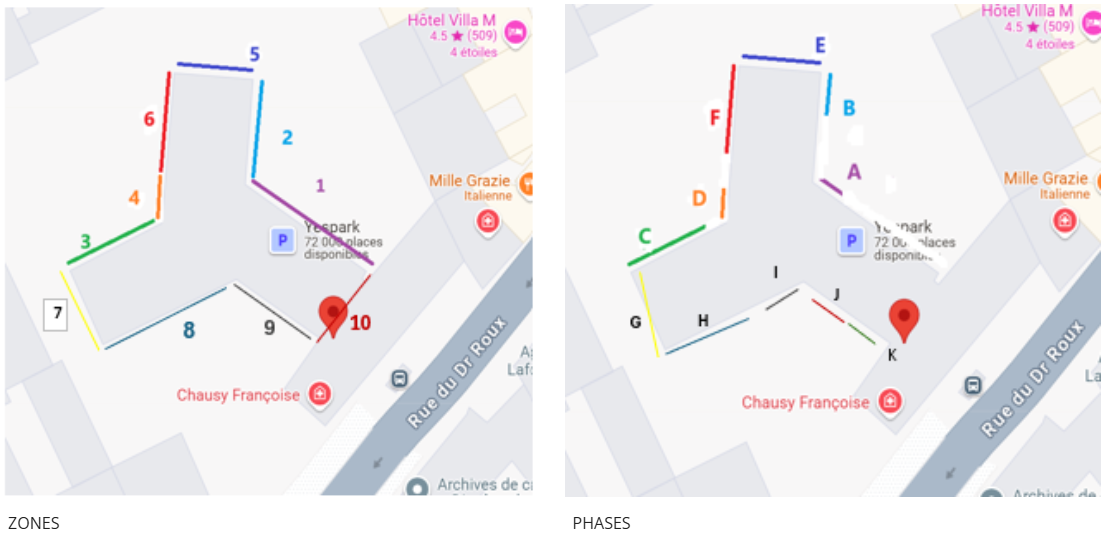

Zones et phases

20 septembre 2024

Pour l'instant il s'agit de test d'échafaudage sur le pignon sud du Hall 5.

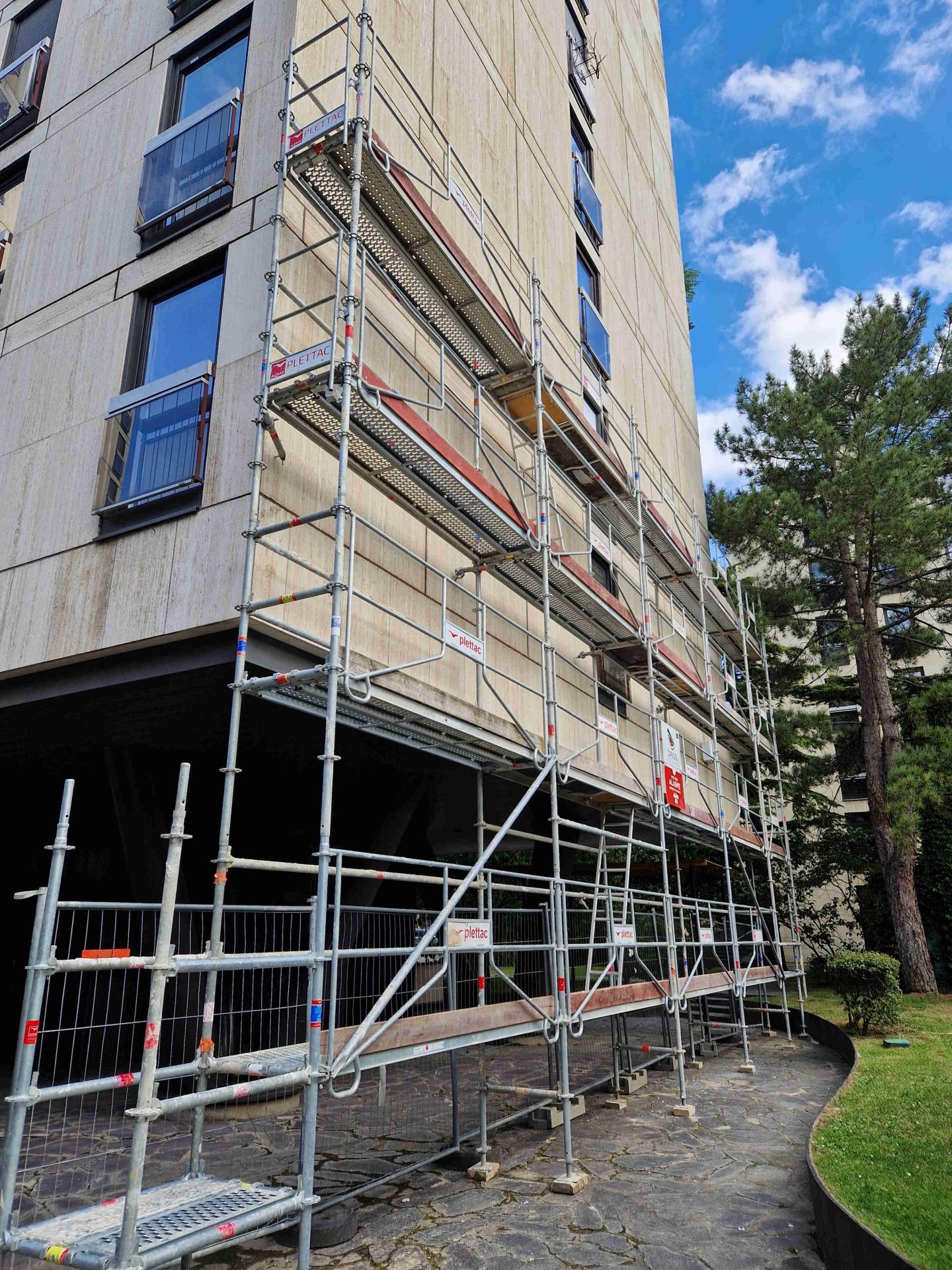

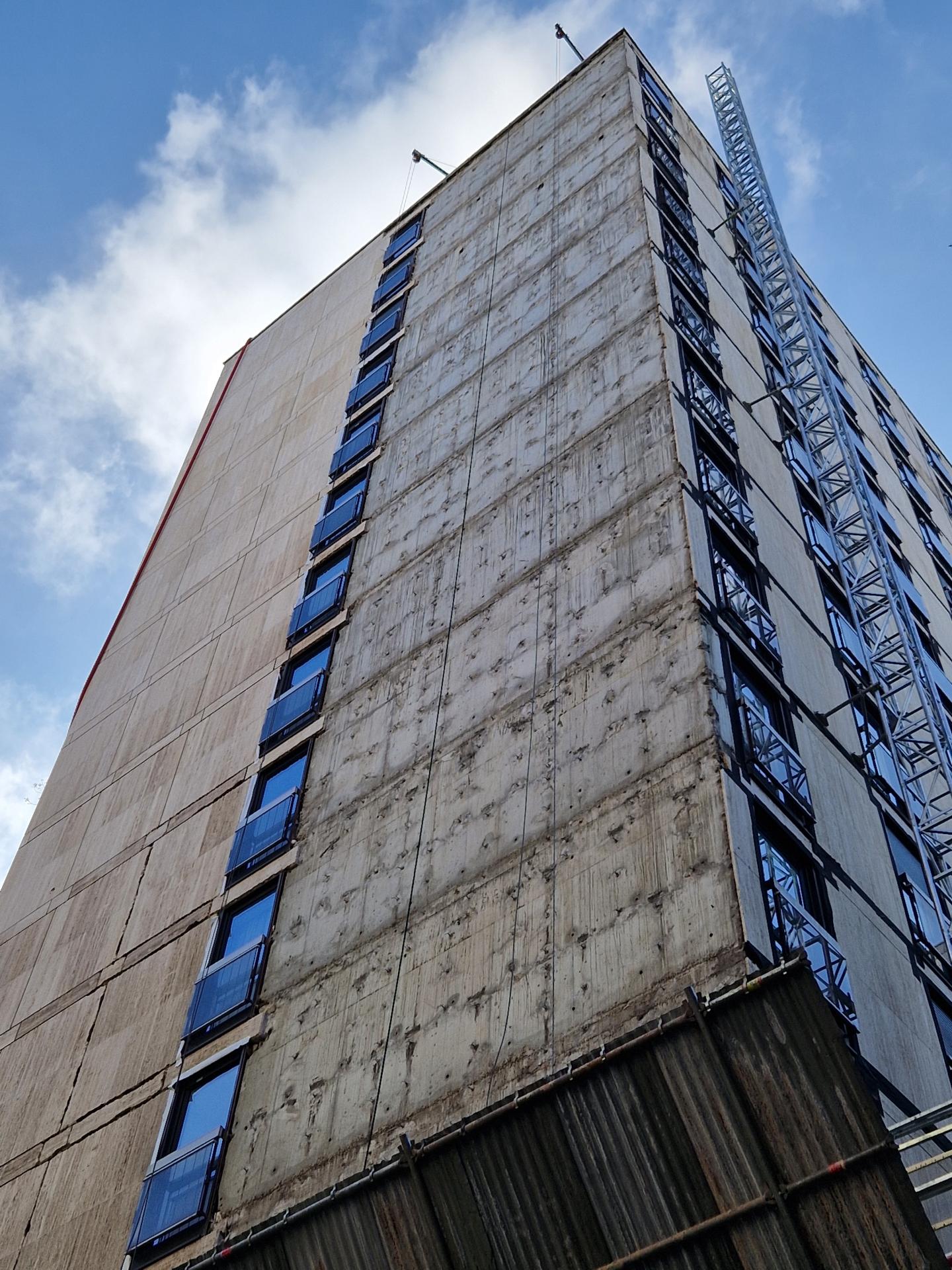

Pignon test echaffaudage

























Cela s'accompagne évidemment d'une zone de stockage de matériels qui laisse augurer de ce que ça va donner quand il va s'agir de la phase effective de travaux avec les divers matériaux et gravas.

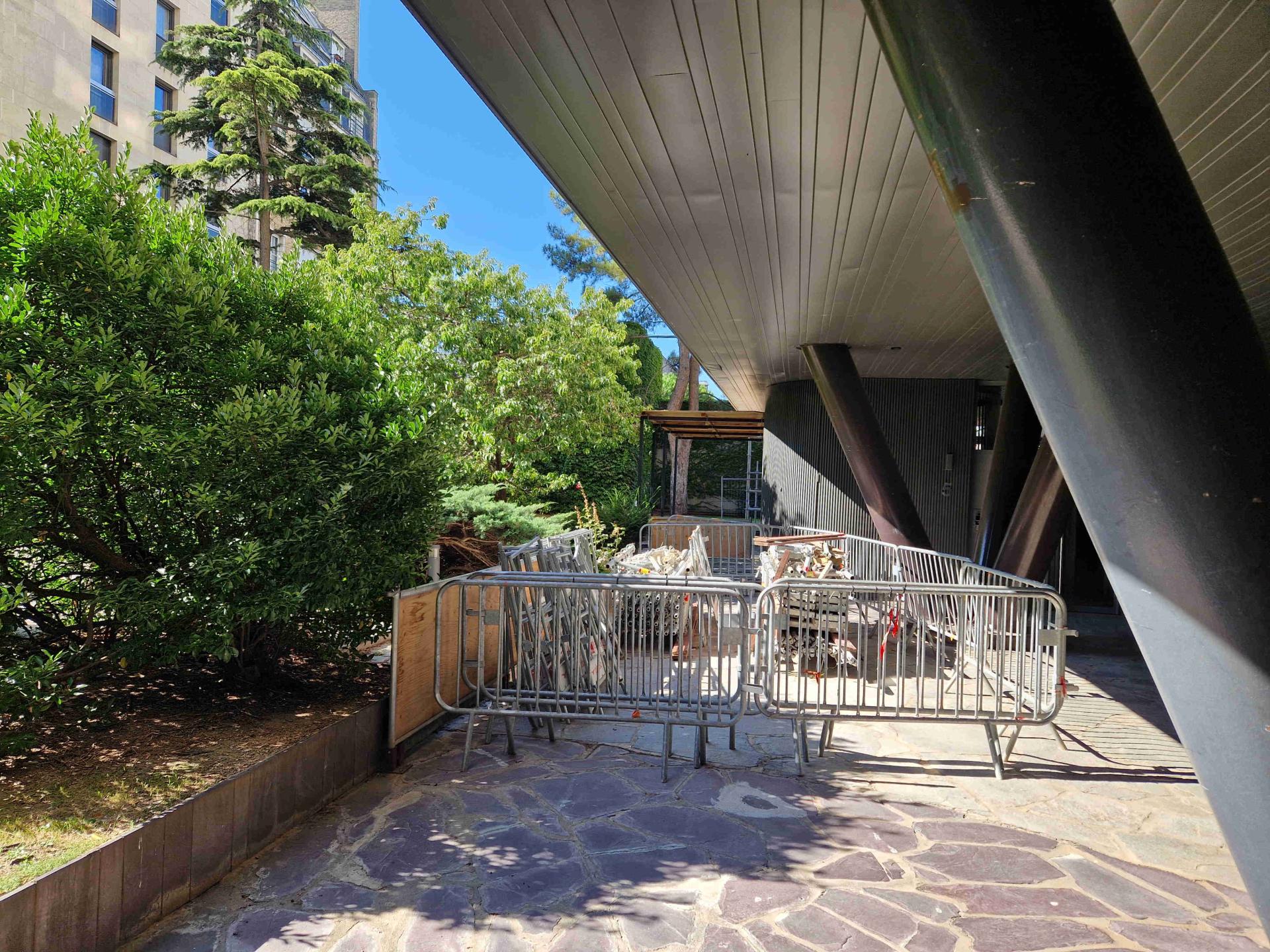

Stockage test echaffaudage















Côté Vaugirard il s'agit des vrais travaux qui commencent en même temps pour lesquels nous n'avons pas plus d'information (bâtiment vendu par Gécina).

Deux chantiers donc par deux propriétaires différents... mais qui est responsable de quoi au final? mystère.

Le passage vers rue Vaugirard est déjà bien encombré et va être condamné en journée.

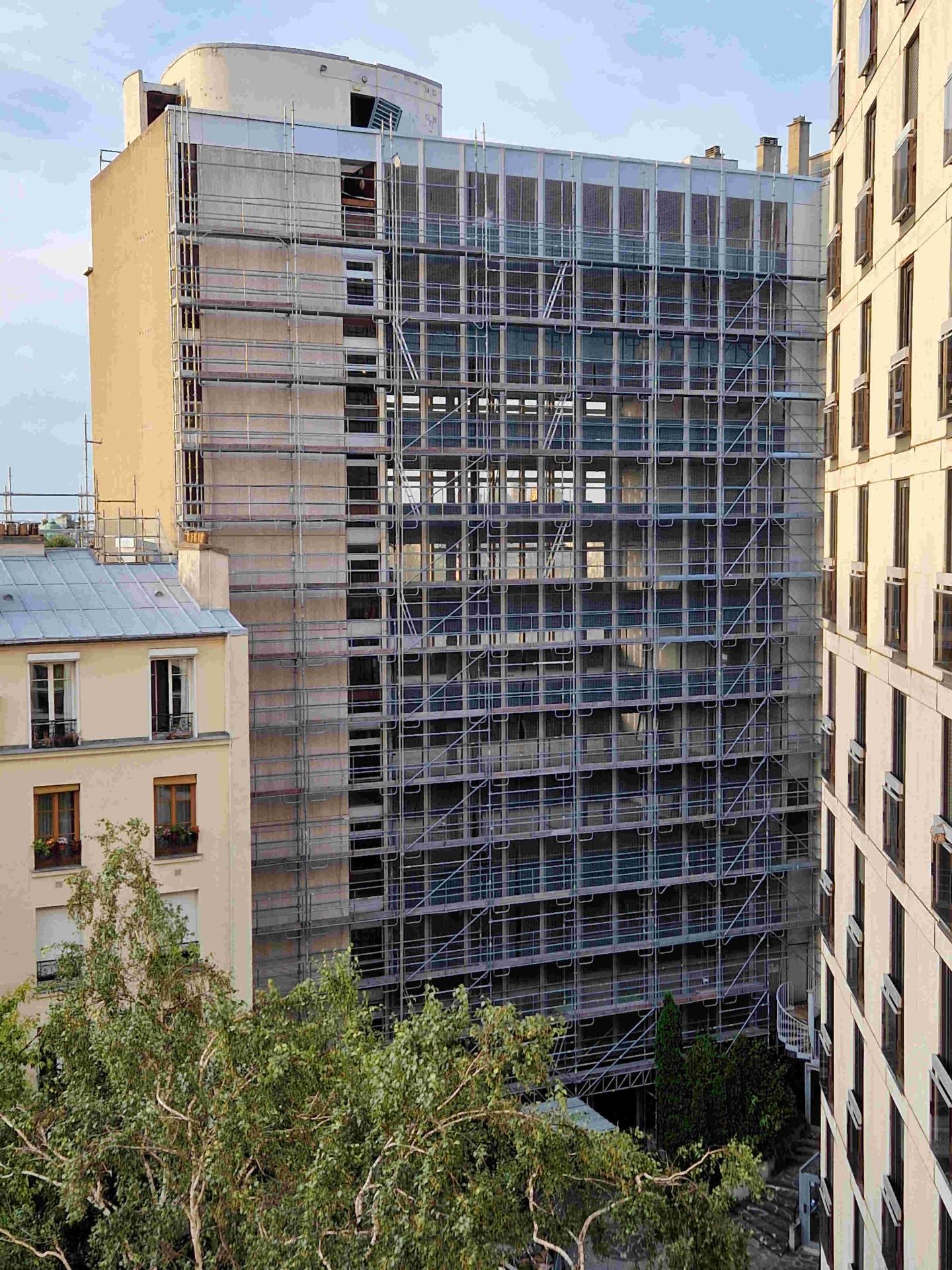

Echaffaudage apave

























16 septembre 2024

Le porche côté Vaugirard est de plus en plus encombré et neutralisé pendant la journée

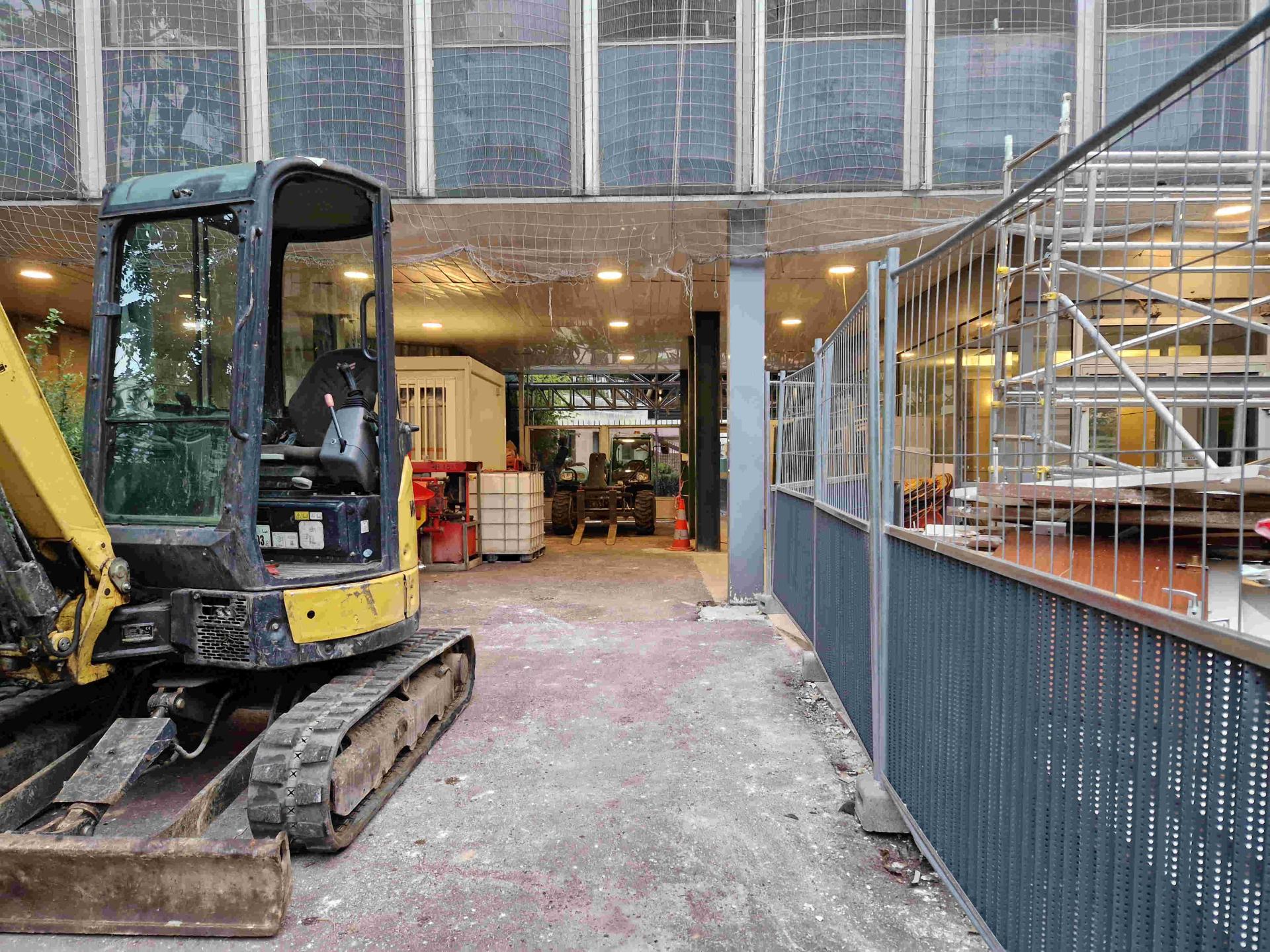

2024 08 16 porche vaugirard

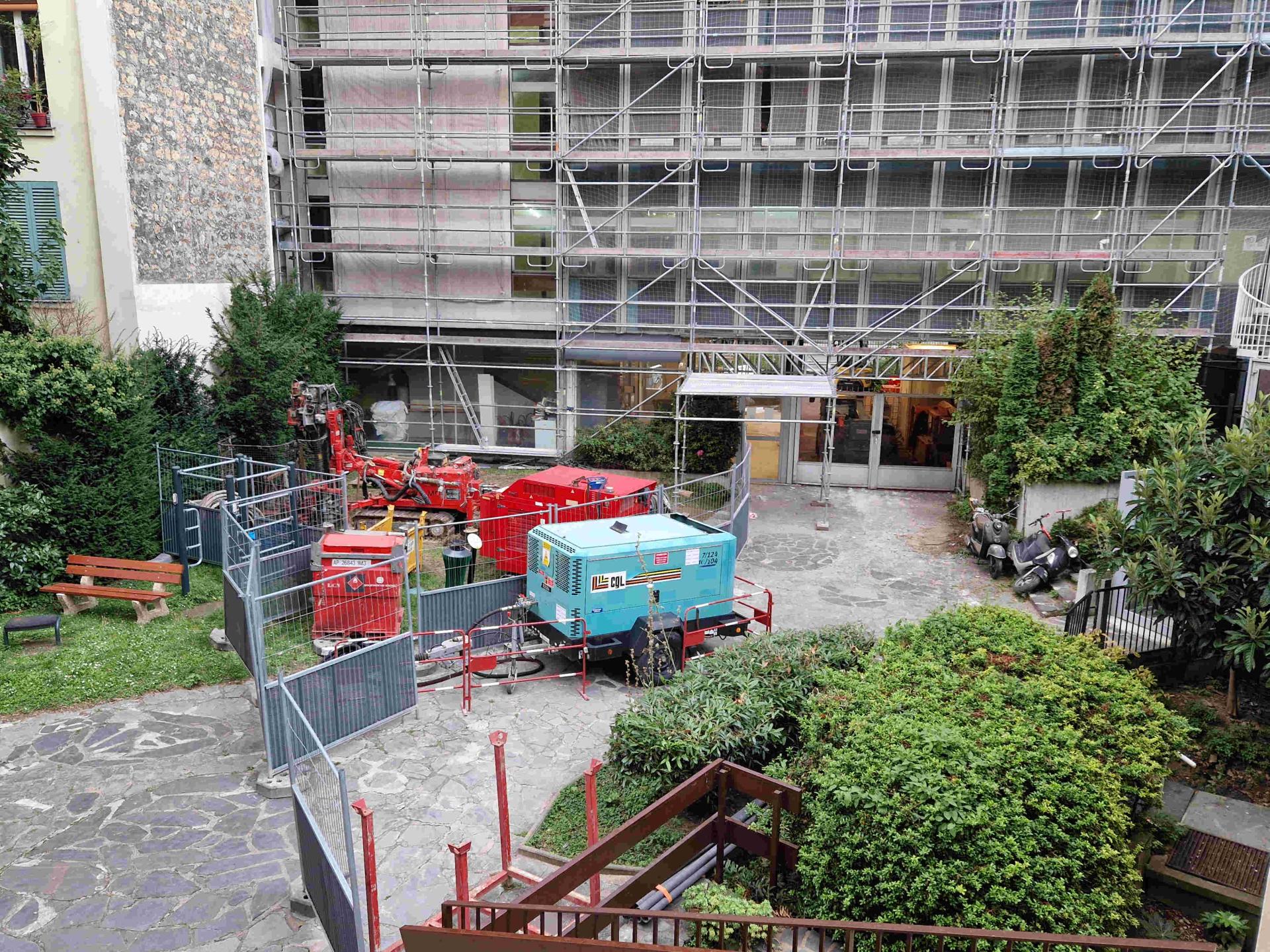

2024 09 16 vers sortie vaugirard

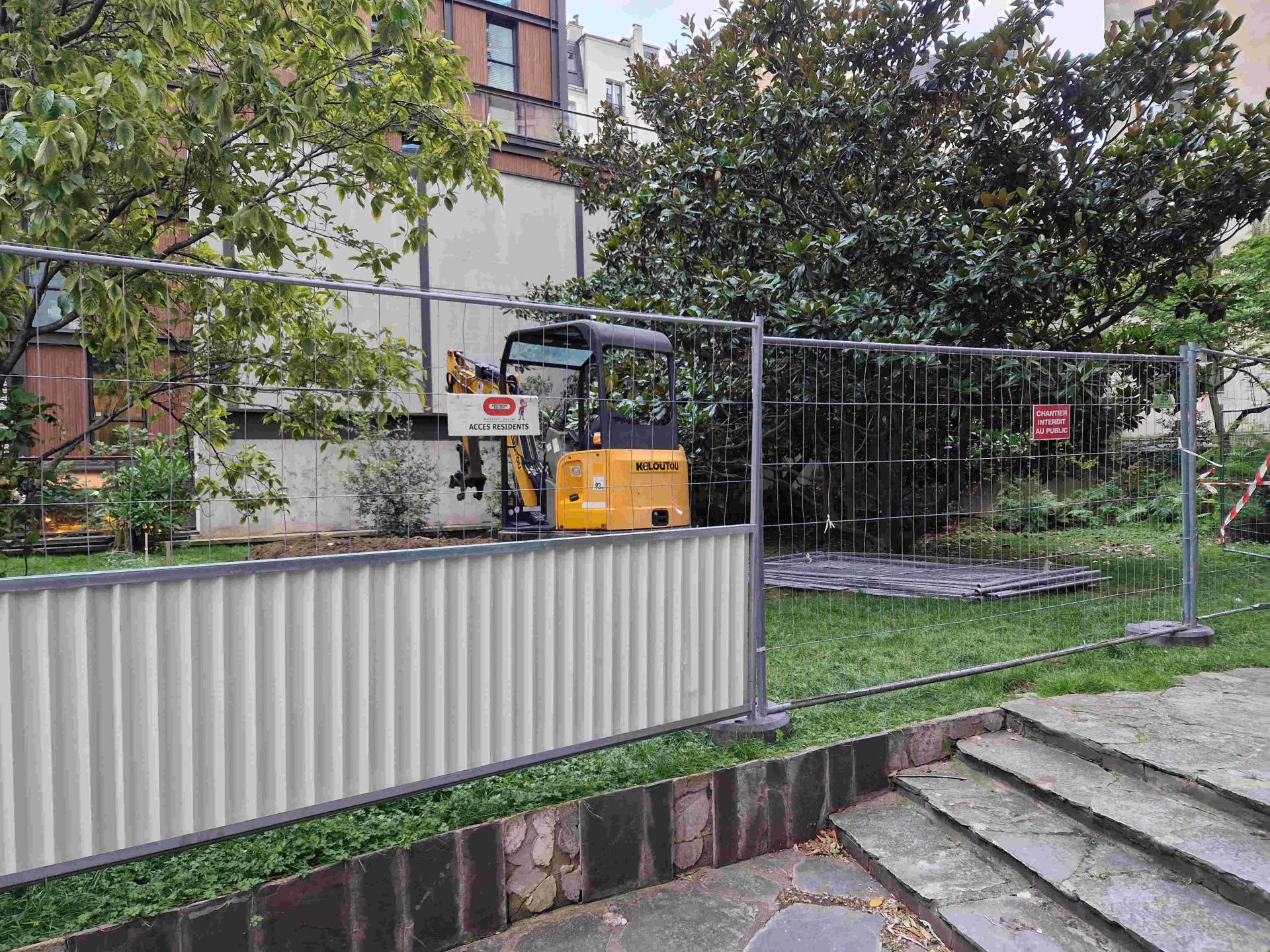

D'autres espaces sont réquisitionnés comme la pelouse côté Villa M.

2024 09 16 pelouse vers villam

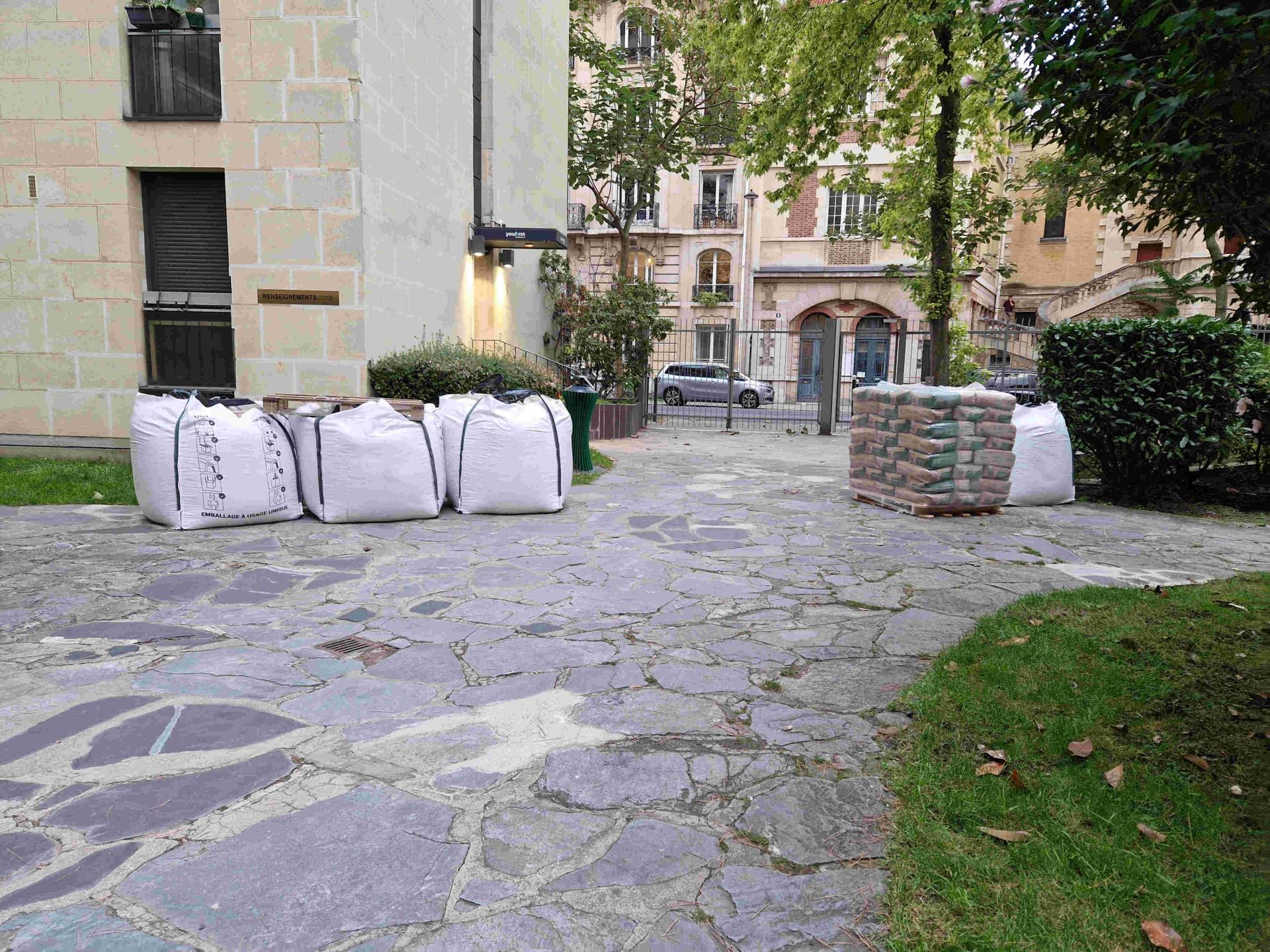

Des gravats ont fleuri ainsi que des sacs de matériaux dans le passage de l'entrée principale rue Dr Roux.

2024 09 16 gravats entree dr roux















Il va bientôt être temps de sortir les chaussures de sécurité et les casques de chantier pour rentrer chez soi...

17 septembre 2024 : Enfantin

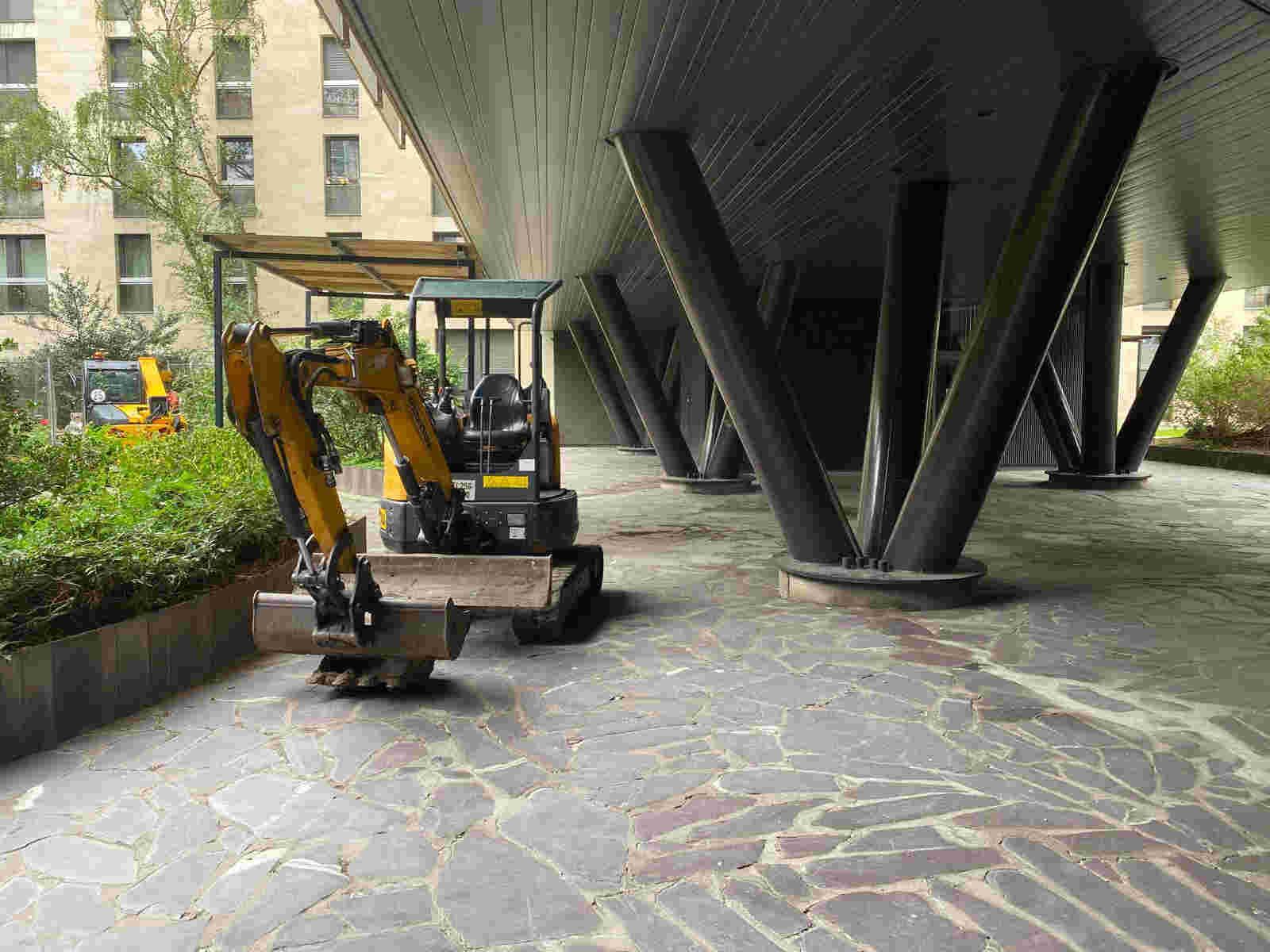

Il ne s'agit pas de nouveaux jeux d'enfants dans la résidence, ces machines stockées sans aucunes protection sous le tripode se mettent à bouger sans aucune protection ni signalisation

Img 20240917 engins















Désinformation ou Des informations ?

20 septembre 2024

Après plusieurs emails envoyés par l'associations, Gécina communique enfin des informations sur les travaux en cours et un planning prévisionnel (prévisionnel que l'on peut traduire par "on verra bien").

20240921 affichage hall5















C'est intéressant de constater que les dates d'émission des notes sont plusieurs jours avant l'affichage effectif.

Vent de panique à la loge chez notre manager qui a peut-être du faire face à une logistique de dingue (feuille, papier, ciseaux... scotch)

Sur le terrain, les résidents voient sortir de terre une singularité le long de Villa M non mentionné sur les plans ou les communications

Img 20240920 zone construction 1

























Img 20240920 zone construction 2Img 20240920 zone construction 3



























Bon soyons réalistes il ne doit pas s'agir d'un coin barbecue (dommage !).

En tout cas les arbres qui se trouvent à proximité immédiate de cette nouvelle construction risquent de ne pas trop apprécier. Tiens c'est vrai, Gécina voulait les enlever il y a quelque temps, serait-ce un heureux concours de circonstance pour notre bailleur ?

Nous avons vu les sacs de ciment, les ferraillages, les agregats mais pas l'eau. Pas de panique, elle est gracieusement offerte par les locataires comme le montre le joli tuyau bleu sur les photos suivantes.



Img 20240920 tuyau bleu





















Il en va de même pour le robinet dans la pelouse côté Vaugirard qui est utilisé en toute tranquilité.

Img 20240920 wa0022 tuyau pour beton

























Bah, les locataires ne verront rien car ils paient déjà les fuites nombreuses et récurrentes dans la résidence.

Mi-octobre 2024

En prévision d'allers et venues d'engins dans la résidence, un panneau de limitation de vitesse a été ajouté sur la grille rue Dr Roux. Attention donc à la présence de ces divers véhicules !

Img 1076



















Après les tests sur le pignon H5, les vrais échaffaudages commencent à s'installer en zone 1, phase A (soit à l'angle des H2 et H4 côté nord).

Img 1071Img 1072



Pour varier les plaisirs un bi-mat est installé sur une autre face du tripode.

Img 4304 2 bimat





















Bonne idée : période calme pour les fêtes de fin d'année

Mauvaise idée : les travaux du bâtiment rue Vaugirard amène aussi son lot de problèmes et de désagréments comme.... des vis éparpillées sur la rampe de sortie. Mauvais temps pour les pneus, certains résidents en ont fait les frais (au propre comme au figuré !).

20241226 101054 vis c

































Janvier 2025

Les travaux repartent fort comme le bruit qu'ils génèrent. Dur dans ces conditions de télétravailler.

Bruit 1









Mais oui au fait un espace de télétravail Gécina est accessible dans la résidence située au 85 Boulevard Pasteur

Il s’agit d’un espace partagé, disposant de trois pièces permettant de travailler et de s'isoler en cas d’appel téléphonique.

L’espace dispose des commodités usuelles, tel que WC, salle de bain et espace cuisine en revanche l’espace n’est pas équipé de Wifi. (fallait pas rêver non plus).

Les échaffaudages sont montés, démontés, remontés sur les différentes faces du tripode pour enlever les joints amiante.

20250208 091328 c20250125 101458 c 1

























Img 3600





















20250125 101618 joints c20241207 102412 joints c



Fin janvier 2025 : Petit caillou supplémentaire

Les balcons des bâtiments 1 et 6 ne sont pas construits comme les balcons des autres bâtiments. Cette découverte fait suite à un sondage réalisé par un bureau d'étude spécialisé (ça devait également apparaitre dans les plans de construction d'origine d'ailleurs).

Des travaux de sécurisation et de réfection des balcons vont être réalisés.

Bouygues interviendra pour la pose d'un étaiement pour reprise de portance des balcons (ainsi que la neutralisation des places de parking juste en dessous).

Planning des travaux... sur patins à roulettes

Début février 2025 : communication sur ce qui nous attend et donc on ne sait rien.

" Chers résidents,
Dans le cadre du chantier de rénovation des façades en cours au sein de la résidence, une première phase de chantier a été finalisée.
Nous procédons à présent à une réévaluation des prochaines étapes, avec une phase d’étude complémentaire et mise à jour du planning en conséquence que nous vous communiquerons très prochainement.
Les opérations de désamiantage des façades se poursuivent quant à elles conformément au planning affiché sur le tableau d’information du chantier sous le tripode.
Nous reviendrons vers vous très prochainement concernant le phasage des prochaines étapes.
Nous vous remercions pour votre compréhension et restons à votre disposition pour toute question
."
